瓜洲泵站工程顺利通过水下阶段验收
2019-05-27 阅读7331次

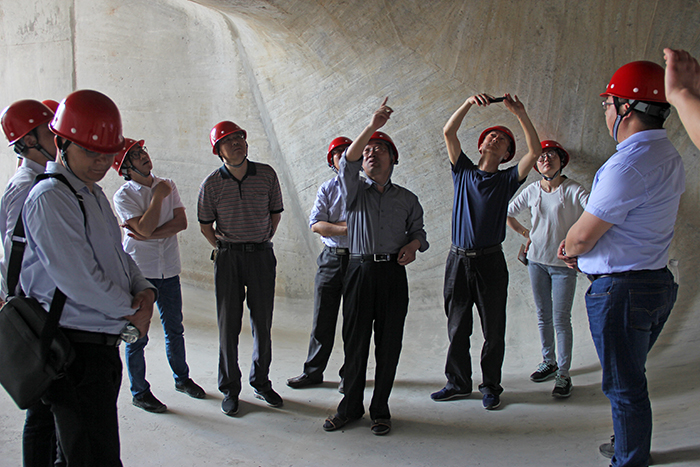

524日,由我公司一分公司承建的扬州市瓜洲泵站工程施工标顺利通过水下阶段验收。市水利局、发改委、财政局相关部门负责同志、特邀专家以及参建各方代表出席了会议。我公司副总经理翟高明参加了验收会议。

验收委员会通过查看工程现场,查阅工程建设资料,听取建设、设计、施工、监理工作报告、第三方检测报告和工程质量监督报告等,认为扬州市瓜洲泵站工程施工Ⅲ标水下部分已按照批准的设计内容完成,已完工程标准和工程质量满足设计和规范要求,工程资料基本齐全。同意质量监督部门出具的质量评价意见。同意扬州市瓜洲泵站工程施工Ⅲ标通过水下阶段验收,在相关工作完善后拆除围堰。

会上,市水利局凌国栋副局长向工程参建各方表示感谢。他指出,建设管理工作认真,现场组织有力,取得了丰硕的成果。凌国栋要求继续抓好下一阶段工作,一要按计划实施围堰拆除,确保水泵试运行节点时间,为扬州市防洪排涝保驾护航;二要高度重视安全生产工作,做好高空作业的安全防范和防暑降温工作,确保施工安全;三要强化防汛工作责任制,进一步完善泵站运行期间的度汛预案,确保运行安全、度汛安全;四要认真总结工程建设经验,把建设过程中的亮点挖掘出来,为工程报奖做好准备。

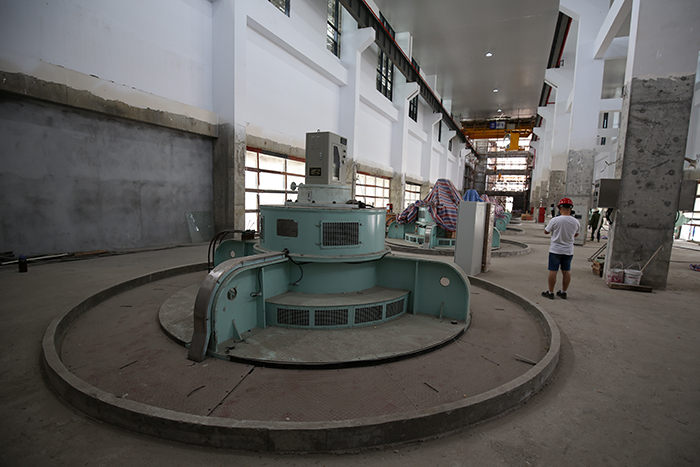

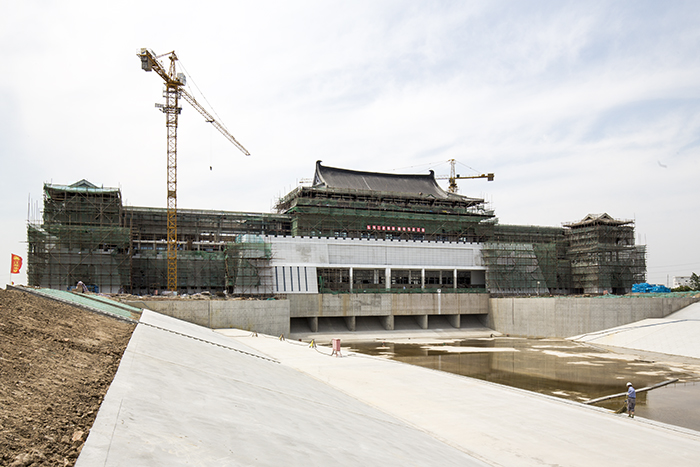

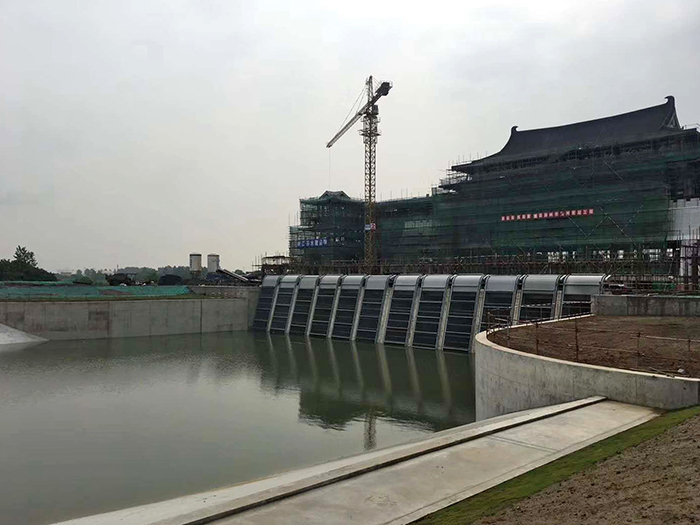

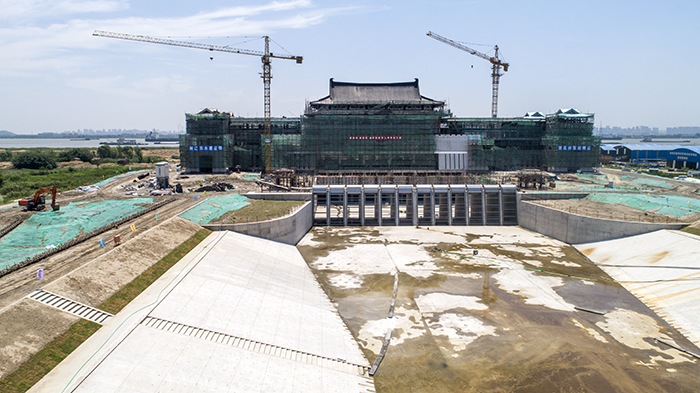

瓜洲泵站工程于201781日正式开工建设。到20191月底,完成泵站主体土建施工,主厂房封顶;4月底完成6台套泵站机组安装。到5月下旬,已完成水下部分工作量,正在进行主机组安装调试工作,同步推进泵房古建及装饰工程扫尾。开工建设以来,工程累计完成混凝土4.5万方,钢筋制作安装3000余吨,土方开挖、回填52万方,累计完成投资约1.2亿元。


施工过程中,公司项目部施工人员克服重重困难,发挥在大型泵站工程建设中的技术优势,全力开展技术攻关,在泵站BIM技术应用、大体积混凝土施工、大型机泵安装、安全文明标准化工地建设等方面开展技术创新,抓质量、保安全、促进度,迎来了水下阶段验收的重要节点。该节点的顺利实施,标志着工程主要土建施工任务的完成,为加快主机组调试,尽快启动机组试运行,为扬城防汛排涝发挥工程作用创造了有利条件。

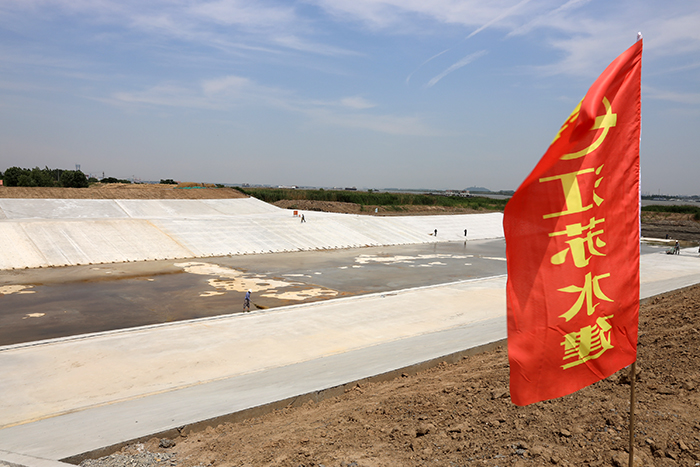

25日中午1128分,在充分做好各项准备工作后,瓜洲泵站工程按预定计划对泵站主体及上游引河内实施注水。

(报道:刘东)
